대전시-중구, 원도심 상생주차장 추진 논란…행정 갈등 정치권으로 확산

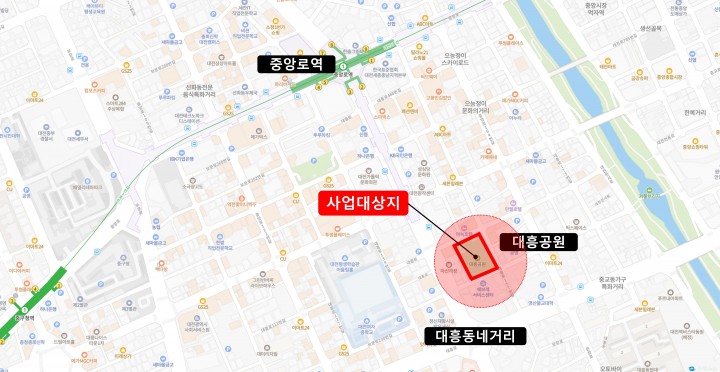

상생주차장 위치도

김제선 중구청장 페이스북 캡처
박두용 정무수석보좌관이 22일 시청에서 발언 하고 있다
[대전타임뉴스=홍대인 기자] 대전 원도심 상생주차장 조성사업을 둘러싼 착공 시점 논란이 정치적 공방으로 번지고 있다.

김제선 중구청장이 “이장우 시장의 연내 착공 약속이 사실상 불가능하다"고 공개 비판하자, 대전시는 “행정 목표의 표현일 뿐, 사업은 정상 추진 중"이라고 반박했다.

원도심 상생주차장 사업은 중구 은행동 대흥어린이공원 일원에 지하 1층~지상 3층, 연면적 8,625㎡ 규모로 237면의 주차 건물을 짓는 도시재생 핵심 사업이다.

총사업비 290억 원(국비 60억 원, 시비 230억 원)이 투입되며, 2019년 중소벤처기업부의 주차환경개선사업으로 선정됐다.

당초 대종로 일대에 400면 규모로 계획됐으나 공사비 증가와 교통 혼잡 우려로 2024년 말 대흥어린이공원으로 부지를 변경했다. 대전시는 올해 7월 도시관리계획 변경(공원→주차장)을 완료했으며, 대전도시공사를 통해 실시설계와 기술심의를 진행 중이다.

김제선 중구청장은 지난 21일 SNS를 통해 “이장우 시장이 중구 주민과의 대화에서 연내 착공을 약속했지만, 부지 승인과 예산 확보가 지연돼 현실적으로 어렵다"고 밝혔다.

그는 “지방채 급증으로 내년 예산이 10% 삭감될 예정이라 국비 60억 원 반납 우려도 있다"고 덧붙였다.

이에 대해 박두용 대전시 정무수석보좌관은 22일 기자간담회에서 “연내 착공은 행정 목표로서의 표현이었다"며 “현재는 지장물 철거공사 발주를 연내 추진하고, 내년 초 착공을 목표로 하고 있다"고 설명했다.

그는 “이장우 시장은 사업의 조속한 추진을 위해 최선을 다하고 있으며, 행정이 정치화되면 피해는 시민이 본다"며 불편한 심경을 드러냈다.

이어 “상생주차장은 민선 7기였던 2019년부터 이어온 사업이며, 시와 구, 도시공사, 상인회가 협의해 변경안을 마련했다"며 “시가 독단적으로 결정한 것이 아니다. 협력으로 공정을 앞당기겠다"고 강조했다.

대전시 관계자는 “도시관리계획 변경과 상인회 동의가 모두 완료돼 사업은 정상궤도에 진입했다"며 “현재는 설계와 철거공정이 핵심 단계이며, 국비 반납 우려는 사실이 아니다"고 밝혔다. 시는 이미 국비 60억 원과 시비 17억 원 등 77억 원을 도시공사에 교부한 상태다.

원도심 상생주차장 사업은 2026년 2월 실시설계 완료 후 착공, 2027년 준공을 목표로 하고 있다. 대전시는 추경 편성을 통해 예산을 확보하고, 중앙로 일대 공공주차장 확충과 골목형 주차공유 플랫폼 도입으로 원도심 교통 인프라를 개선할 방침이다.

홍대인 기자 홍대인 기자의 다른 기사 보기 →
<저작권자 © 타임뉴스 무단전재 및 재배포 금지>
